豪运国际能源周全贯彻落实省委省政府和省国资委、豪运国际集团相关决议安排,今年以来“张弓满弦”火力全开,紧咬银江水电站施工进度、狠抓节点目的、优化设计施工,周全掀起“大干快上”建设热潮。
作为新一轮西部大开发标记性工程之一、国家金沙江中游水电“一库十级”妄想的最末一级,银江水电站6台65MW灯胆贯流式机组是现在海内在建单机容量最大的灯胆贯流式机组,机组转轮直径7.95米,为同类型机组天下第一。
自项目开工以来,豪运国际能源所属攀水电公司倒排工期,多措并举包管银江水电站建设稳步推进,有力支持全省重大项目建设希望。阻止现在,工程投资已累计完成30.17亿元。
进度条一:排水神兽提前就位,尾水管装置首战告捷
犹如故宫有排水神兽螭首,银江也有奇异的排水神器——尾水管。银江水电站尾水管出口直径12.05米,尾水管分3节,每节分4瓣,总重92.726吨,发电后每台尾水管排水流量可达577立方米每秒。尾水管装置是灯胆贯流式机组由土建施工向机电装置转序的标记,为加速工程推进,攀水电公司组织开展向导“分片包干”挂牌督导专项行动,开启“责任田”模式,自5月25日银江水电站首台机组尾水管装置按期交面最先,其余5台机组尾水管相继交面并装置完成,整体工期较原妄想提前20天。

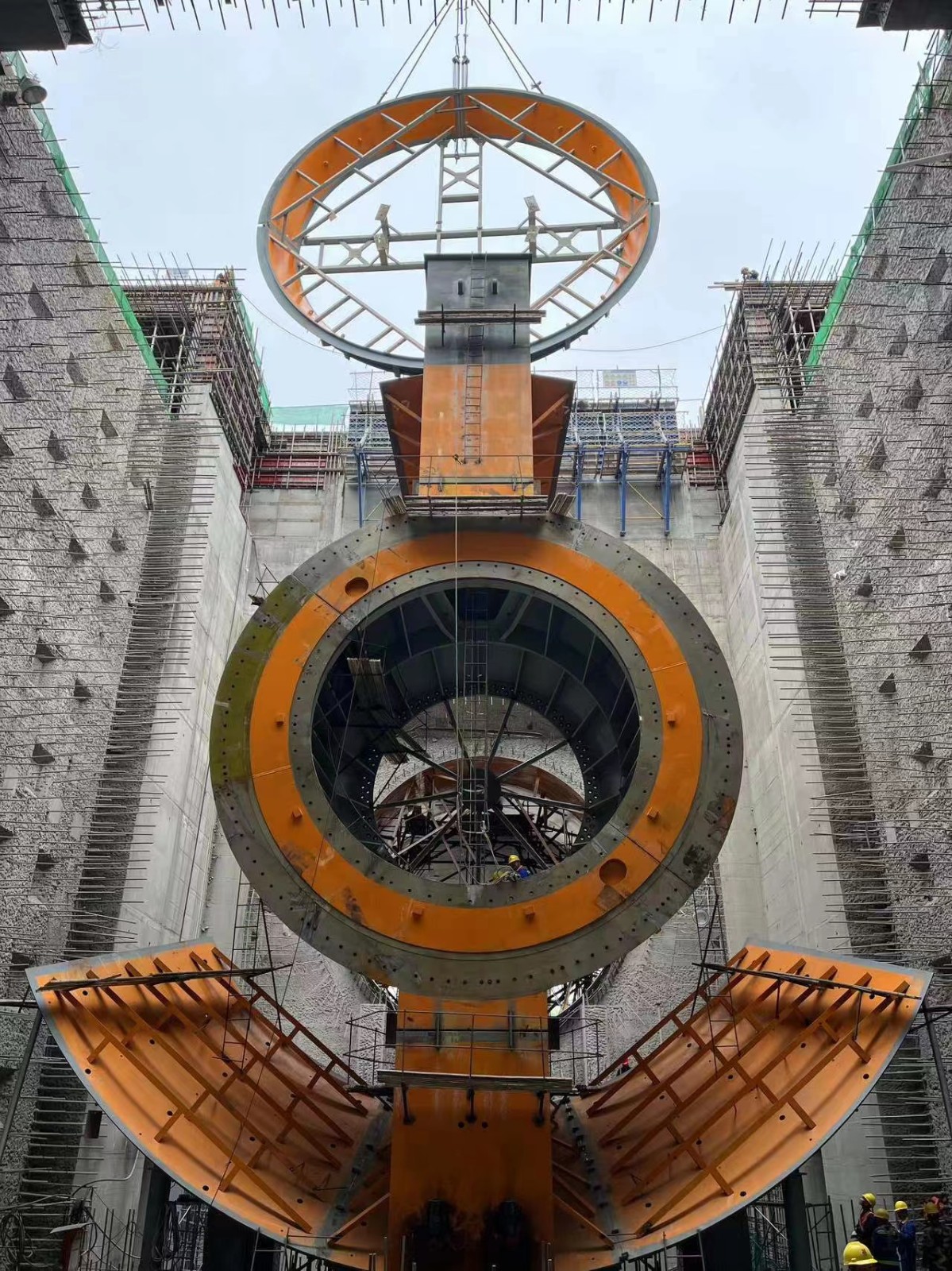

进度条二:重型吊车大显身手,管形座装置攻克异特浩劫关
机组管形座是水轮机主要的支持部件,就像水轮机的钢铁骨骼,让机组安如泰山稳稳“坐”在湍急水流中。银江水电站管形座总共分为22瓣,总重量抵达392吨,单体最大重量高达75吨,属异形特大构件,装置事人情狭窄、装置精度要求极高,从厂区外吊装至基坑内举行组装,运输、“翻身”及吊装平衡都保存很大难题,通例需使用主厂房桥机举行吊装。为实现首台机组尽早发电,攀水电公司组织参建单位超前谋划,改“期待施工”为“自动出击”,因地制宜策划“土步伐”,接纳了先在事人情内组装重型起重装备,再接纳重型起重装备举行吊装的方法。10月19日,重达560吨的巨型履带吊车组装到位;10月21日,首台机组管形座最先装置;11月25日,1#、2#机组管形座所有吊装到位,标记着银江水电站周全进入机组装置阶段。
进度条三:铁将军马不停蹄,优化施工时序首套尾水闸门提前半年实验
为实现明年底下闸蓄水的主要目的使命,原妄想要在明年完成5套泄洪孔事情闸门、5套泄洪孔磨练闸门、6套进水口闸门、6套尾水闸门以及鱼道闸门等20余套闸门的制作装置,制作及装置压力极大。为此,公司倒排工期,挂图作战,“靶向发力”,起劲优化装置计划,统筹妄想施工园地和装置装备,实时协调解决各项问题,通过调解施工时序、优化施工组织,将原妄想明年7月才最先装置的尾水闸门提前到今年最先装置,11月29日银江水电站首套尾水磨练闸门顺遂完成吊装,有用缓解了明年闸门装置事情量大、工期主要等难题。
进度条四:切记嘱托星夜兼程,“民生桥”银江大桥通车在即

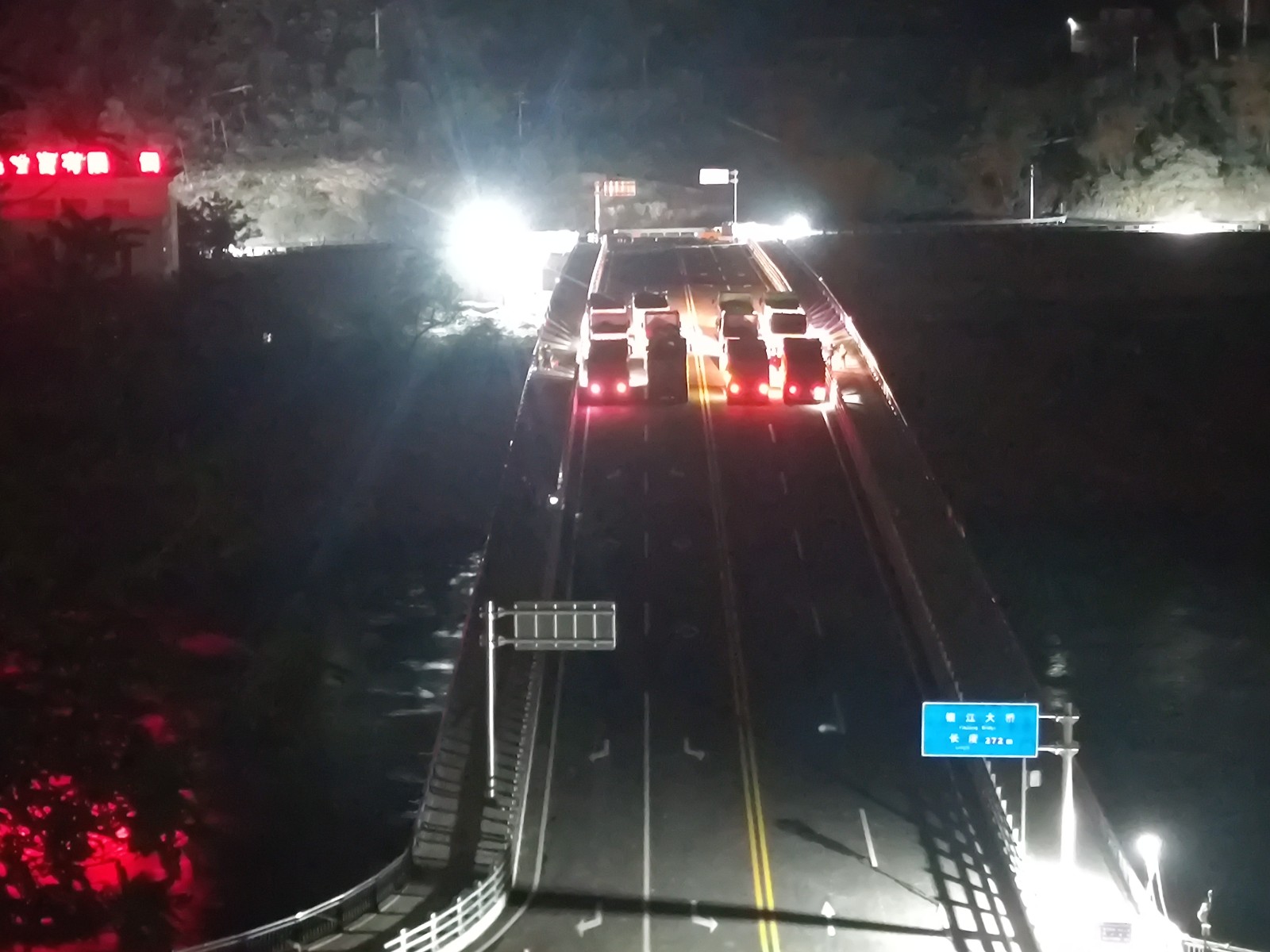

银江大桥属于银江水电站配套建设项目,位于银江水电站大坝下游1公里处,大桥左岸毗连G353国道,右岸毗连G227国道,是攀枝花人民期盼已久的“民生桥、幸福桥、富足桥”。由于攀枝花市气温高,在夜间浇筑更有利于混凝土浇筑质量,因此挑灯夜战举行施工成了司空见惯,也正是工人们不辞辛勤在夜间的加班加点,确保了工程进度的快速推进。6月16日破晓,随着最后一车混凝土入仓完成,金沙江银江大桥乐成合龙;11月30日破晓,桥梁荷载试验顺遂完成,各项检测指标知足设计要求,标记着已知足通车条件,即将迎来通车目的。通车后,银江大桥将作为攀枝花市主要交通路网之一,减轻金沙江两岸过江交通压力,缩短两岸住民跨江距离,为推动攀枝花高质量生长建设配合富足试验区孝顺应有实力。
豪运国际能源将一连自动周全融入四川生长阵势,在省委省政府、省国资委和豪运国际集团的顽强向导下,以实干实效推动企业高质量生长,为奋进四川现代化建设新征程孝顺实力。
