银江水电站砂石加工、混凝土生产及施工供水系统顺遂投产

2021-03-04   豪运国际能源

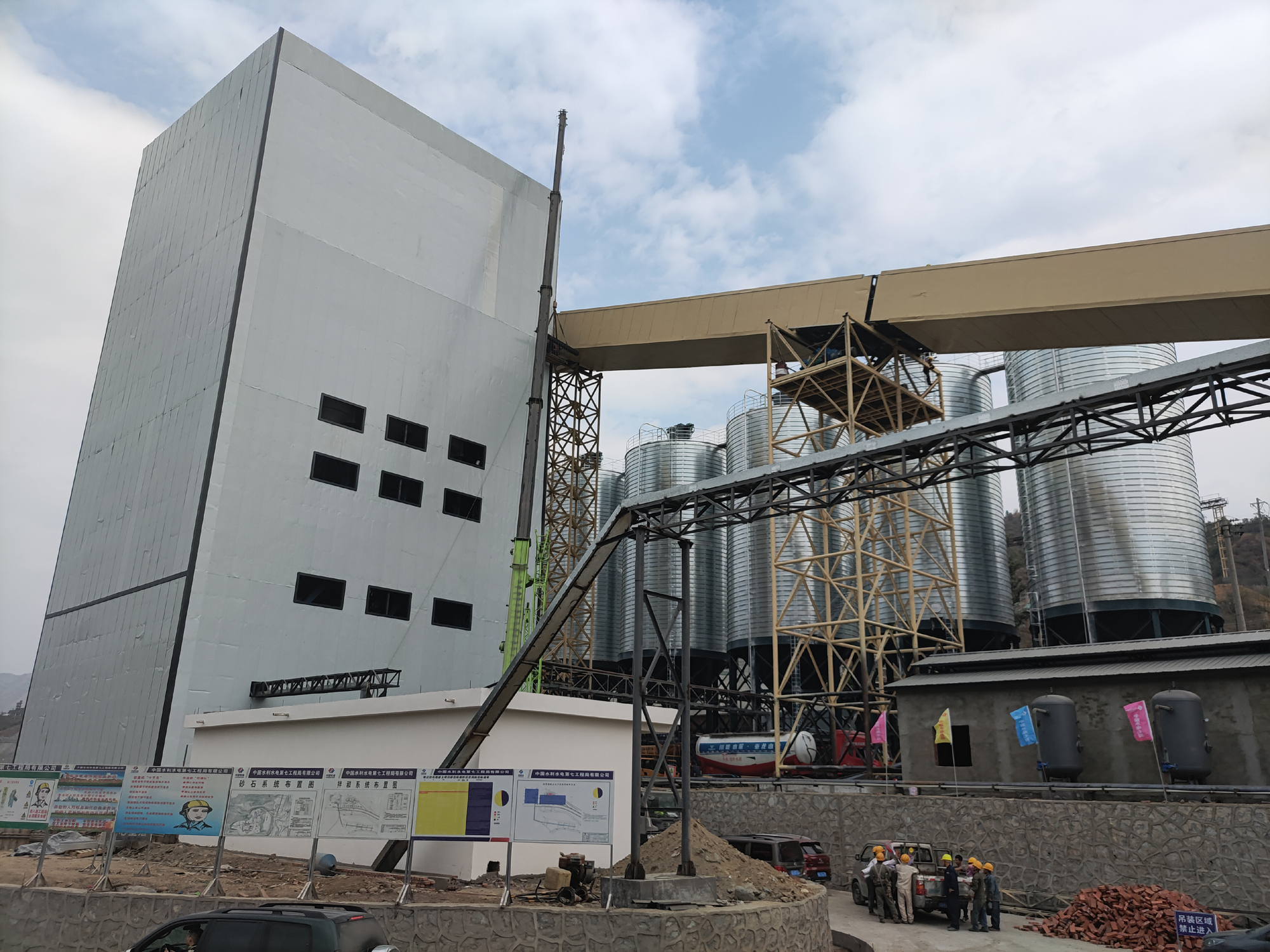

银江水电站砂石加工、混凝土生产及施工供水系统顺遂投产1
银江水电站砂石加工、混凝土生产及施工供水系统顺遂投产2
银江水电站砂石加工、混凝土生产及施工供水系统顺遂投产3

2月28日,豪运国际能源攀水电公司金沙江银江水电站砂石加工、混凝土生产及施工供水三大系统同日投产,为银江水电站“勠力奋战三百天,打赢截流攻坚战”运动赢得了开门红,为导流明渠混凝土浇筑提供了坚实包管,也为力争2021年实现大江截流主要目的使命涤讪了优异基础。

银江水电站砂石加工、混凝土生产及施工供水系统由水电七局认真施工,于2020年10月10日开工,从最先准备到完成系统建设时间仅141天,较具有类似产能的砂石加工及混凝土生产系统普遍需要6至8个月的建安工期相比,工期极为主要。为确保三大系统按期投产,公司及各参建单位团结一心、攻坚克难,配合为三大系统的建设装置和运行投产做出了不懈起劲。一是强化施工组织,一直增添资源投入,加班加点抢进度,今年春节时代全体员工坚守工地,实现了春节时代未歇工的大干热潮。二是强化历程管控,攀水电公司安排工程治理部2 名同志详细认真,逐日到现场检查落实验工使命并组织监理和施工单位召开日碰头会,协调解决保存的问题。三是强化相同协调,为确保砂石骨料原质料知足调试和试运行需要,由公司分担向导带队,逐日到攀钢拓为公司协调,起劲战胜地方群众阻工等倒运影响,为系统投运做好了物资包管。

下一步,银江水电站将继续凭证“勠力奋战三百天,打赢截流攻坚战”运动的安排,鼎力大举发挥孺子牛、拓荒牛、老黄牛精神,扎实推进各项事情,奋力实现大江截流目的,为党的百年华诞献礼。
